直接答案:旗杆基础预埋件不能只按杆高套一张通用图。施工前至少要把杆体与底盘接口、场地土层、风环境、旗帜工况、基础位置、地下管线、完成面和吊装条件交给具备相应能力的设计或项目技术负责人复核,再形成当前项目可签认的基础图。预埋阶段的核心不是“把螺栓埋进去”,而是保证轴线、标高、孔距、外露长度、方向和线管位置能与到场杆体逐项对应。
资料边界:本页保留的5张图片包括一张带尺寸的基础示意图、一张杆体与预埋件说明图、一张地脚螺栓骨架实物图和两张现场照片。图中的尺寸、材料和项目文字只说明原图可见内容,不能脱离具体杆型、土层、设计签认和现场记录,直接作为其他项目的施工依据。

先判断手里的基础图能不能用于当前项目

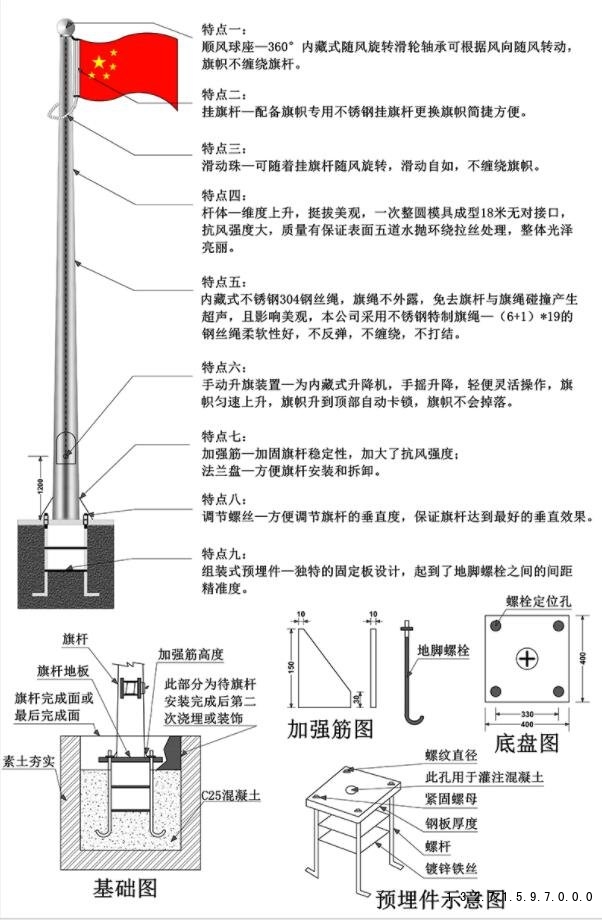

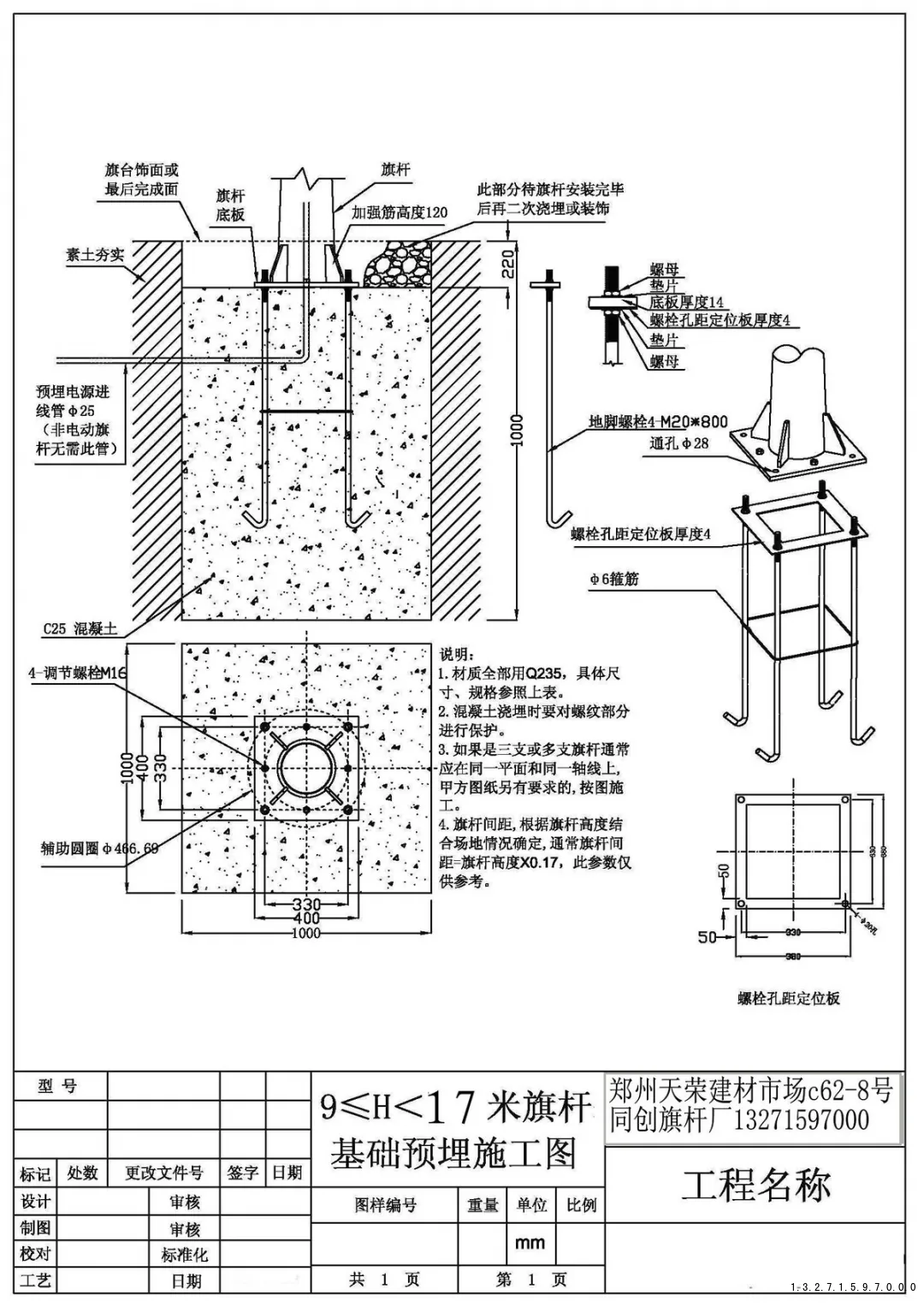

一张可执行的基础图,应能回答“对应哪一种杆体、谁复核、用在什么地点、按什么场地条件设计、与哪一版底盘孔位配套”。上图虽然能帮助识别底盘、螺栓骨架、完成面和进线管的关系,但图签中的高度区间和具体数值不等于所有同高度旗杆都可照搬。杆体截面、旗帜面积、当地风环境、地基情况或旗台做法发生变化,基础受力与节点就可能不同。
收到供货方图纸后,采购方应先核对图号或版本、杆体型号、底盘孔位、设计或复核责任、适用场地和变更记录。没有这些信息时,可把图纸用于沟通和复尺,不能直接把图面数字变成现场放线尺寸。
旗杆基础预埋件由哪些接口组成

预埋件验收要围绕接口,而不是只数螺栓。需要成套核对的内容包括:杆体底盘与预埋孔位、螺栓直径和螺纹、定位板、加强或连接构件、调平与紧固空间、二次灌注或收口位置,以及电动旗杆所需的电源和控制管线。若旗杆带内置升旗装置,还要确认检修口朝向、线缆出线位置和以后能否拆检。
最稳妥的做法是,在浇筑前把“到场底盘或经确认的底盘样板”与螺栓骨架实际试配。只看采购清单中的规格名称,无法排除孔距、孔径、方向或版本不一致。

浇筑前怎样验收地脚螺栓骨架

浇筑前应形成一张可签字的检查记录,至少包含下列项目:
- 位置:基础中心、建筑轴线、旗杆间距和完成面坐标是否与总图一致。
- 试配:螺栓数量、孔距、孔径、对角线和底盘方向是否与当前杆体底盘对应。
- 标高:螺栓外露、定位板、基础顶面和装饰完成面的关系是否留有调平与紧固空间。
- 固定:骨架能否抵抗浇筑和振捣过程中的位移,螺纹是否做好可拆除的保护。
- 管线:电动系统的电源、控制、接地及检修路径是否与设备接口一致,管口是否封堵防杂物。
- 隐蔽资料:复尺数值、全景与近景照片、图纸版本、检查人、整改项和复验结果是否齐全。
任何一项与图纸或杆体不对应,都应在浇筑前停下来确认。混凝土完成后再纠正孔位或出线方向,代价和风险都会明显增加。

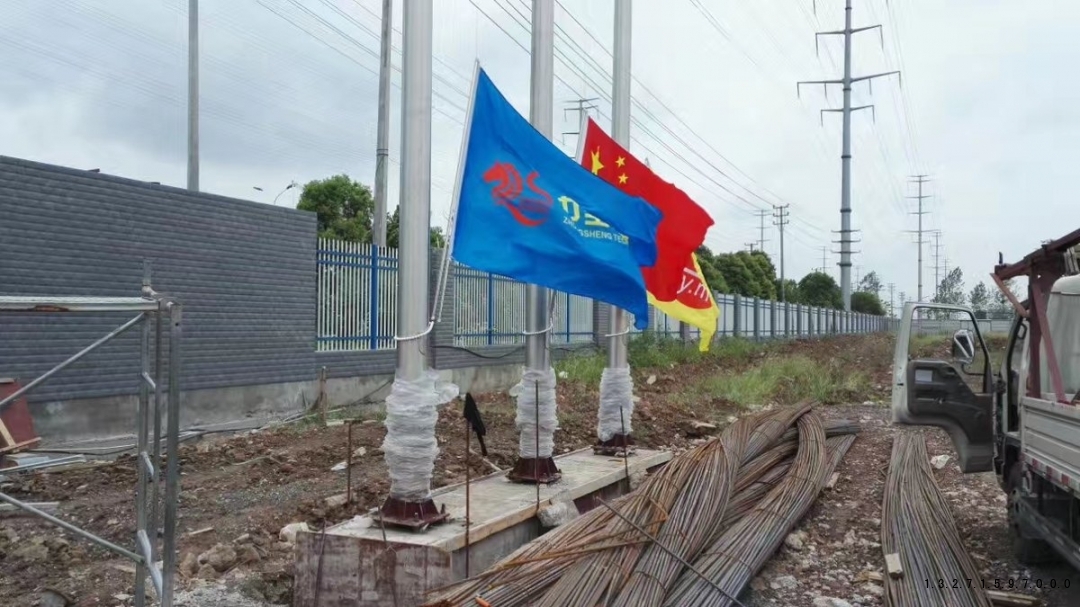

从开挖到吊装,哪些节点不能省

开挖前先查地下管线、既有基础、回填区域、排水和机械进场路线;发现土层、地下水或障碍物与方案输入不一致时,应交由项目技术负责人处理,不能现场凭经验改深度。预埋骨架完成后先复尺再浇筑,浇筑过程中持续观察轴线、标高和螺栓位置,完成后保护外露螺纹并保存隐蔽记录。
何时允许吊装,应由当前项目的结构文件、混凝土强度资料和施工方案共同确定,不能只数自然天数。吊装前还要复核场地承载、设备站位、杆体回转范围、架空线、风况和人员隔离;杆体就位后按项目要求完成调校、紧固、收口和升旗系统试运行。
完成安装后怎样做交付验收

安装完成不等于已经交付。现场应分别检查杆体外观与连接、垂直状态、底座与完成面收口、旗绳或升旗机构的全行程、异常声音、操作权限和周边安全。电动旗杆还需按当前设备资料测试开、停、异常停止、断电处置和恢复,并把控制器、接线与参数版本留档。
交付包建议包括:确认版图纸、产品与部件清单、隐蔽验收记录、关键节点照片、测量或试运行记录、操作说明、维护检查表、整改清单和双方签认页。后期出现倾斜、松动、卡滞或控制异常时,这套资料能帮助区分基础、杆体、升旗部件和电气接口问题。
不同场景还要补哪些输入
- 项目部或厂区:补充施工车辆、人行流线、门岗视线、吊装时段和其他专业交叉条件,可参考项目部不锈钢旗杆图片核对与验收。
- 学校操场:补充学生集合与疏散、跑道和面层保护、停课施工窗口及日常操作责任,可参考学校旗杆布点、安全与交付验收。
- 电动旗杆:补充驱动方式、供电、控制、接地、断电操作和检修空间,可参考锥形电动旗杆控制与维护边界。
- 锥形不锈钢旗杆:补充杆体分段、表面、底盘、升旗方式和运输进场条件,可参考不锈钢锥形旗杆选型与安装验收。
同类产品与安装资料见旗杆安装厂家分类,完整选型边界见旗杆厂家专题页。需要核对当前项目时,可从项目条件提交入口提供现场全景、位置图、数量、目标高度、旗帜、杆体资料、基础条件和施工界面。
常见问题
旗杆基础一般挖多深?
没有脱离项目条件的固定数值。应根据当前杆体和底盘、旗帜工况、场地风环境、地基情况、结构复核及完成面共同确定;网页示意图中的深度不能替代项目图纸。
预埋件到了现场,先看什么?
先核对它与确认版底盘能否试配,再检查螺栓、定位、标高、方向、固定和管线接口。规格名称相同,不代表不同批次或不同杆型的孔位一定相同。
旧基础可以继续使用吗?
只有完成现状调查,并确认基础状态、受力条件、尺寸、孔位和新杆体接口均满足当前项目要求后,才可决定保留或加固;不能因为外观完整就直接复用。
浇筑后多久能装旗杆?
以项目要求的混凝土强度和施工方案为准,而不是仅按固定天数判断。吊装前还需复查基础、螺栓、场地、天气和机械作业条件。

资料已核验
