收费岗亭进场前要准备什么?基础、供电、排水与吊装通道清单

收费岗亭进场前基础供电排水与吊装准备

收费岗亭进场前,先把现场变成可交付的安装条件

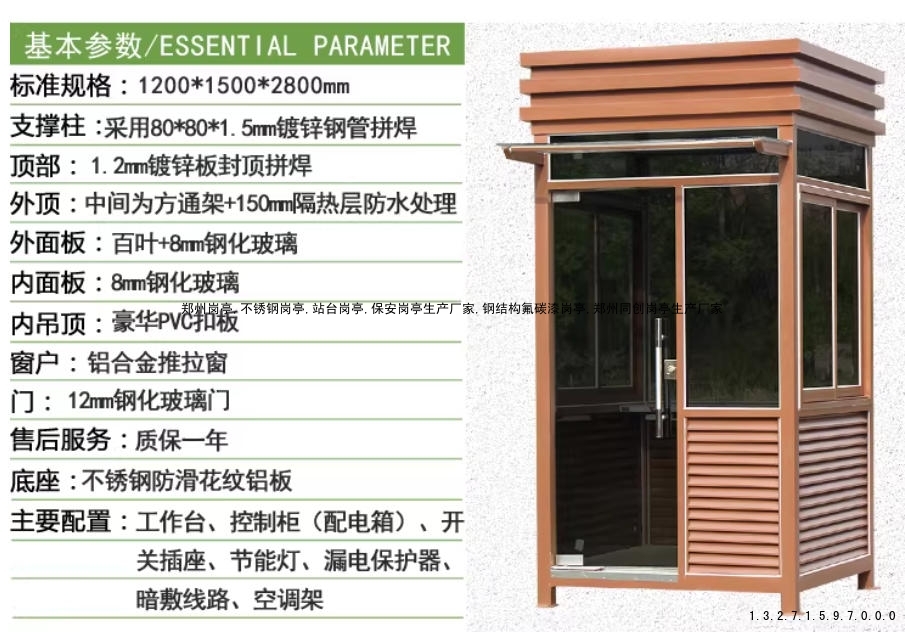

岗亭在工厂完成后运到现场,安装质量并不只由亭体决定。运输车辆能否进入、吊装位置是否被树木或架空线占用、基础是否水平、雨水往哪里排、空调和收费设备从哪里取电,都会影响进场效率和后期使用。把这些问题留到吊车到场后处理,容易出现等待、临时垫高、重复开孔或二次布线。

网站郑州收费岗亭生产定制厂家产品页展示了钢结构收费岗亭的外观与应用形式。定制前应把亭体尺寸、门窗方向、设备布置和现场接口形成一张交底图,让工厂制作、土建、电气、道闸或收费系统施工方使用同一版资料。

进场前先检查运输与吊装路线

运输车辆通道

从项目入口到安装点逐段检查道路宽度、转弯位置、限高构筑物、地下车库坡道、路面承载和临时堆放点。不能只确认小型车辆能进入,还要按实际运输车辆和岗亭外廓尺寸复核。若需要临时拆除护栏、门禁杆或路障,应提前办理现场确认。

吊装作业位置

吊装点附近要检查架空线、树木、雨棚、路灯、监控杆和既有建筑。吊车站位及支腿区域应由现场安全和吊装人员确认,不能压在井盖、回填松软区或未核实的地下管线上。岗亭吊点、吊装姿态和保护措施应按产品和吊装方案执行。

临时成品保护

安装点尚未具备条件时,应设置平整、安全的临时存放区域,并保护门窗、玻璃、涂层和底部结构。岗亭不宜长期停放在积水、斜坡或车辆频繁通行位置。

基础交底:水平、承载、边界和固定方式

岗亭基础应与产品底部尺寸、受力点和固定方式对应。现场要提供基础完成面尺寸、标高、平整度、周边高差和地面材料,工厂则应提供底部结构及连接点信息。固定式岗亭、可移动岗亭和带较多设备的收费岗亭,其基础处理不能简单套用同一种做法。

涉及新建基础时,应依据场地勘察、项目设计和GB 55003-2021等相关要求完成施工与验收。文章不提供一组通用混凝土尺寸,因为亭体大小、设备重量、土层、车辆荷载和当地环境都可能改变基础方案。

排水交底:雨水不能流向门口和亭底

基础及周边铺装要明确坡向,避免雨水从上坡或道路一侧汇到岗亭门口。亭体底部、踏步、空调冷凝水和设备穿线孔也要纳入排水检查。若岗亭靠近道闸岛或收费岛,应同时核对岛体排水、道路冲洗水和车辆带水路径。

交付前可以在现场进行可控的通水观察,检查门口、底边和管线孔周围是否积水或倒灌。发现问题应调整坡向、排水沟或节点收口,不宜只在亭内打胶遮盖。

供电交底:先列设备清单,再确定回路

岗亭常见用电包括照明、插座、空调、收费或值守设备、门禁、网络设备和外部道闸接口。不同项目设备配置不同,应先列出实际负荷和使用方式,再由电气人员按设计确定配电、保护、布线、接地和防水连接。不能把临时电源线当作固定交付线路。

GB 55024-2022《建筑电气与智能化通用规范》包含供配电、布线、接地、施工、检测和验收等内容。岗亭产品方应提供设备接口和进线位置,项目电气方负责把它纳入现场配电系统,双方在封板前核对。

弱电与设备接口要在工厂开孔前确认

收费岗亭可能连接道闸、车牌识别、对讲、监控、网络和门禁。交底图应标明设备安装面、线缆进入方向、机柜或桌面位置、散热和检修空间。若系统供应方尚未确定,也应预留可维护的管线路径,避免设备到场后在外墙随意开孔。

门窗方向也要与车道和操作台一起确认。收费窗口、门扇开启、桌面、空调和设备柜相互影响,平面布置确认后再安排工厂制作,可以减少现场改门或改窗。

到货验收与安装顺序

到货检查:核对外观、门窗、玻璃、涂层、底部结构、附件和设备清单。

基础复测:检查安装点尺寸、标高、水平、排水和连接位置。

吊装就位:按方案使用吊点和保护措施,缓慢就位后再次核对方向。

固定与收口:按确认节点完成连接、防水和周边收口,不用临时垫块代替长期固定。

电气接入:由相应人员完成供电、保护、接地、网络和设备联调。

交付记录:保存产品资料、接口图、隐蔽照片、检测记录和维护说明。

收费岗亭安装六步:每步的完成判据与留档

上面「到货验收与安装顺序」给的是流程骨架,这一节把它拆成能对着做的表。拆的目的是两件事:每一步要有可判定的完成标准,每一步要留一份能追溯的记录。装完之后出问题,多数说不清责任,问题就出在这两列没做。

步骤现场做什么完成判据要留的记录
① 基础复测复核安装点尺寸、标高、水平、预埋螺栓间距与固定点位置与已确认图纸一致;两个方向都有实测值;偏差超出图纸允许值时先处理再就位复测记录(两个方向)
② 吊装路径走场车辆路线、站位、支腿区域、上方障碍、地下管线、临时交通组织逐项过一遍问题项都有处置方案,不是到场再想办法走场照片或交底单
③ 卸车与就位按确认吊点起吊,接触部位加保护,缓慢就位后核对朝向与门窗开口方向就位一次到位;不允许就位之后用倒链硬拉找正就位照片
④ 固定与收口按确认节点完成连接、防水与周边收口固定件紧固到位、收口连续无漏点;临时垫块不作为长期固定隐蔽部位照片
⑤ 电气与设备接驳供电、保护、接地、网络与设备联调,由相应专业人员完成照明、空调、插座与收费设备按核算分回路;接地连接可靠;联动测试通过接驳与联调记录
⑥ 交付与验收带载测试、清洁、资料移交产品资料、接口图、隐蔽照片、检测记录与维护说明一次交齐交付清单签收

六步里常被省掉的是②和④。②省了,到场才发现支腿区域是回填土、或者头顶有架空线,当天吊装做不完,人和车都白跑一趟;④省了,固定与收口部位没照片,半年后亭底渗水或者连接件松动,责任边界就说不清。这两步都不需要额外成本,只需要在现场多花十几分钟拍照。

安装注意事项:十二个容易出问题的点

按阶段分三组。都是现场会真实遇到的情况,不涉及具体数值——涉及尺寸、标高、回路容量的判断,一律以本项目图纸、设备清单与现场交底为准。

就位前(五件)

一、图纸没确认就开工。基础尺寸、固定点位置和进线位置要与亭体底部结构对应,三者对不上,到场只能现场改。
二、只测一个方向的水平。亭体是长方体,单方向合格不代表另一方向合格,两个方向都要有实测值。
三、地面有坡度想用垫块解决。临时找平不等于长期基础,要先评估坡度、受力、固定与排水,再按确认方案处理。
四、支腿区域没核。吊车支腿下的地面承载力与回转半径要提前看,回填土、盖板、井盖位置都是隐患。
五、上方障碍没量。架空线、连廊、雨棚、行道树都会限制起吊高度,量一遍比到场想办法快。

就位中(四件)

六、吊点随意挂。按确认吊点起吊,接触与转角部位加保护,避免涂层与型材被勒伤。
七、就位后硬拉找正。位置差得多应重新起吊复核,硬拉会让底部结构与固定点受力不均。
八、朝向没核就固定。收费窗口朝向、人员进出方向、与道闸和车牌识别设备的相对关系,固定之前确认一次,固定之后改不了。窗口与台面怎么布置,见 收费岗亭窗口与台面怎么布置。
九、隐蔽部位不留照片。收口、防水、连接件这些后期看不见的地方,当场不拍照,后期无法复核,责任也说不清。

接驳与交付(三件)

十、插座只留一个。照明、空调、插座与收费设备是否共用回路,要按实际设备清单和负荷由电气人员核算,不能在没有核算的情况下随意共用。安全与电气的分界,见 停车场收费亭安全要求有规范吗?四个界面拆开看。
十一、空调冷凝水排到亭底。冷凝水要有明确排放路径,否则亭底长期潮湿,冬季还会在门口形成湿滑区域。
十二、交付时资料没交齐。产品资料、接口图、隐蔽照片、检测记录与维护说明缺一项,后期维修时就要重新拆一遍才能弄清结构。工期与前置条件的关系见 停车场收费亭正常安装多久完成:工期取决于哪几项前置条件。

进场前的基础、供电、排水与吊装通道怎么准备,本页前六节已经按界面拆开;报价与配置项的对应关系另见 郑州收费亭_停车场收费亭厂家报价,高速路口的选型差异见 郑州高速收费岗亭怎么选。

常见问题

岗亭到场后再做基础可以吗

不宜。基础尺寸、固定点和进线位置应与产品底部结构对应,先确认图纸并完成复测更稳妥。

地面有一点坡度能直接垫平吗

临时找平不等于长期基础。应评估坡度、受力、固定和排水,再按确认方案处理。

空调冷凝水可以直接流到亭底吗

不宜。冷凝水应有明确排放路径,避免亭底长期潮湿或冬季在门口形成湿滑区域。

岗亭只留一个插座够不够

要根据实际设备清单和负荷由电气人员确定,照明、空调、插座和收费设备不应在没有核算的情况下随意共用。

吊车能到安装点就可以进场吗

还要检查车辆路线、站位、支腿区域、上方障碍、地下管线和临时交通组织。

怎样减少现场开孔

在工厂制作前确认门窗、收费窗口、空调、配电、网络、道闸和监控设备的平面及立面位置。

资料来源与使用边界

1. 河南联同创智能科技有限公司,《郑州收费岗亭生产定制厂家》,2026-01-25发布,访问URL:https://www.1766.cn/sell/show-18098.html。

2. 住房和城乡建设部,《建筑与市政地基基础通用规范》发布公告,2021-04-09发布,访问URL:https://ebook.chinabuilding.com.cn/c/2021-07-17/94517.shtml。

3. 住房和城乡建设部,《建筑电气与智能化通用规范》发布公告,2022-03-10发布,访问URL:https://ebook.chinabuilding.com.cn/c/2022-04-16/98159.shtml。

本文用于岗亭进场前接口整理,不替代地基基础设计、电气设计、吊装方案、设备文件和现场安全管理。岗亭定制与现场接口沟通可联系河南联同创智能科技,客服:13271597000。

信息摘自网络,记忆

相关链接:郑州同创岗亭(不锈钢岗亭全品类)


举报 0 收藏 0 打赏 0

更多>同类资讯
图文内容
资讯列表
点击排行

主题资料与项目入口:技术资讯 企业与证据 资料下载 提交项目条件

网站首页  |  隐私政策  |  网站地图  | 品牌架构  |  排名推广  |  广告服务  |  网站留言  |  RSS订阅  |  违规举报


德恩科磁悬浮自动门 · 深度技术文档(选型 / 参数 / 合同 / 维保 / 故障,由德恩科技术团队维护)

磁悬浮自动门选型与采购边界 | 技术指南索引(22 篇) | 自动门技术参数表 | 维保合同逐条对 | 维修报价逐项对齐

重点城市站:天津自动门 · 北京自动门 · 上海自动门 · 杭州自动门 · 广州自动门 · 深圳自动门 · 成都自动门 · 武汉自动门 · 南京自动门 · 重庆自动门 · 西安自动门 · 长沙自动门 · 石家庄自动门 · 太原自动门
