蓝牙调试电动地弹簧怎么选:预埋与门禁

放大字体  缩小字体 2026-09-01 7
核心提示:资料边界:本文保留用户提供图片的完整画面,图中文字、参数曲线和标识用于型号识别与询价核对;在没有对应铭牌、说明书、检测报告和适用范围前,不作为承重、功率、防护、寿命、认证或质保承诺。最终配置以当前型号书面资料和项目验收记录为准。 直接答案:蓝牙调试电动地弹簧要先按地埋结构选,再看调试功能。重点是门扇质量与宽度、地盒尺寸、轴心、基础强度、排水、供电、控制器位置、单向/双向开启、门

资料边界:本文保留用户提供图片的完整画面,图中文字、参数曲线和标识用于型号识别与询价核对;在没有对应铭牌、说明书、检测报告和适用范围前,不作为承重、功率、防护、寿命、认证或质保承诺。最终配置以当前型号书面资料和项目验收记录为准。

直接答案:蓝牙调试电动地弹簧要先按地埋结构选,再看调试功能。重点是门扇质量与宽度、地盒尺寸、轴心、基础强度、排水、供电、控制器位置、单向/双向开启、门禁和安全检测。蓝牙只是一种近场调试通道,不能替代门禁授权、消防输入或人工应急操作。

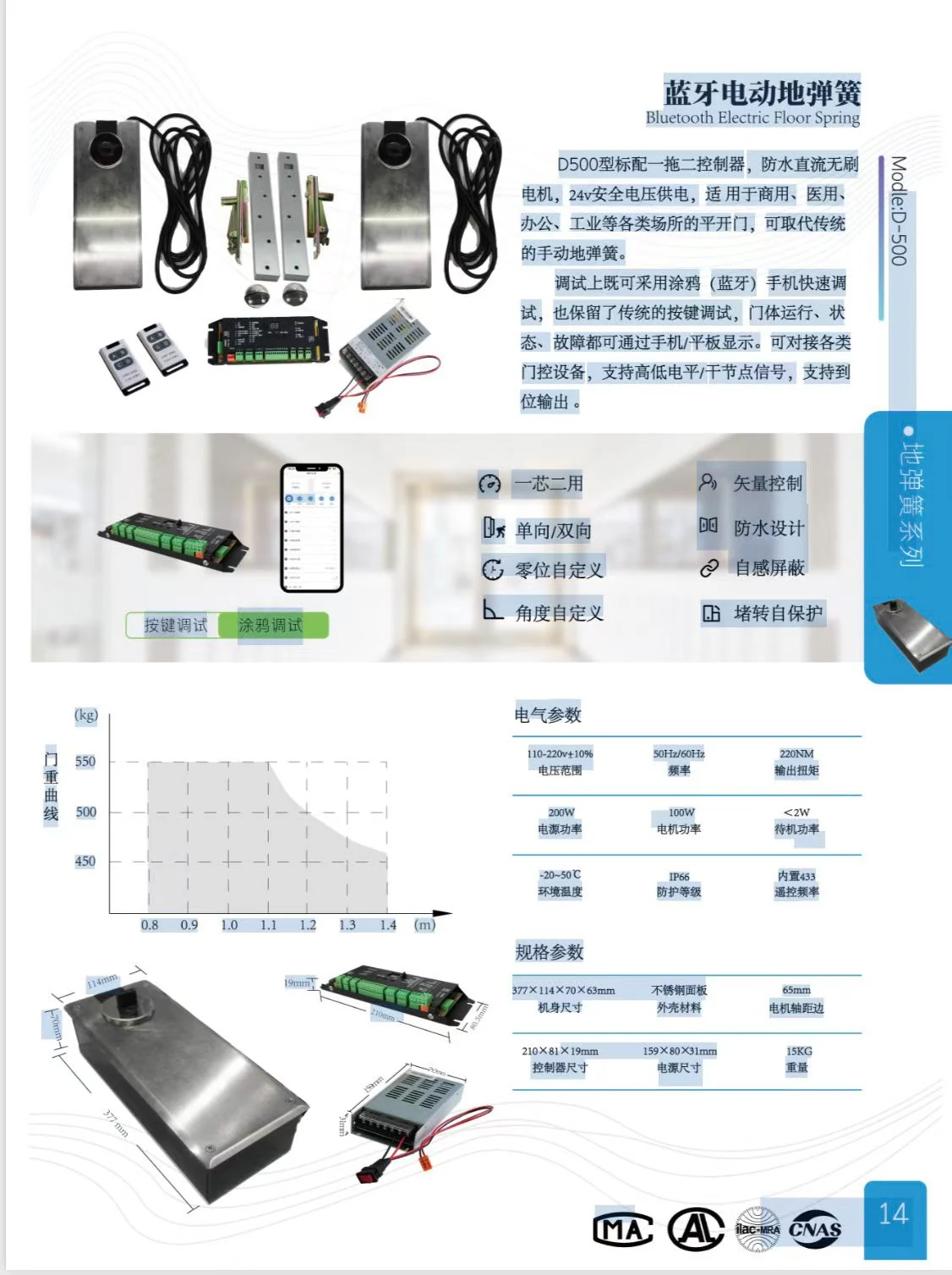

D500蓝牙调试电动地弹簧与控制器电源资料图
图片标注 D-500,并展示地埋机体、控制器、电源、遥控器和安装件;防护、扭矩及适用门重需按资料核验;点击图片可查看完整原图文字。

先把图片信息当作核对清单

资料图标注 D-500,可见两个地埋机体、门夹/轴件、控制器、电源和遥控器,并展示手机调试、角度/零位设置等文字。图中还有防护、扭矩、功率、温度和门重曲线。这些应在询价时逐项绑定型号、测试条件和报告范围;仅凭图片不能确认你收到的硬件、固件或配套件完全相同。

地埋工程要在铺地前冻结

  • 结构地面标高、完成面厚度、地盒长宽深和轴心坐标。
  • 门扇铰链轴/下轴、门夹、上轴与地盒输出轴是否同轴。
  • 地盒固定、灌浆、防水、排水和可拆盖板如何处理。
  • 电源、控制线、门禁、安全传感器线缆从哪里进入。
  • 控制器和电源放在哪里,是否避免积水并便于检修。

自动平开门整体选型可查看自动门厂家与门型入口;与其他门型的边界可查看磁悬浮门与地弹簧玻璃门怎么选

轴心误差会变成长期故障

地盒输出轴、门扇下轴和上轴不在同一中心线上,门扇会在开启过程中产生额外阻力,表现为起步吃力、某角度发紧、关闭不到位或五金松动。预埋前用统一基准放线,装门后在断电状态下检查全角度手动动作。不要用提高驱动力或放宽遇阻阈值弥补轴线误差。

蓝牙调试应有账号与参数边界

调试工具可以帮助设置允许的开门角度、零位、速度或模式,但实际功能以控制器版本为准。交付时确认谁拥有管理员权限、手机更换后如何重新绑定、是否有操作日志、如何导出/恢复参数。调试结束后应更改临时凭据,不能把长期控制权留在施工人员手机上。

门禁和安全不能由蓝牙代替

门禁识别终端负责授权,控制器负责动作,安全传感器负责门区保护,电锁和消防有独立时序。接线前确认常开/常闭、脉冲/电平、公共端和断电状态,参见自动门门禁、电锁与消防联动。门扇扫掠区、铰链侧和把手侧的测试参见自动门防夹安全验收

调试与验收按这个顺序

  1. 检查地盒、轴心、门扇、门夹、上轴、完成面和排水。
  2. 断电手动开启全角度,排除五金和密封阻力。
  3. 连接机体、控制器、电源和反馈,记录硬件/软件版本。
  4. 按说明书学习零位、开启位和允许角度,先低速运行。
  5. 接入按钮、感应、安全、门禁、电锁、消防和急停逐项测试。
  6. 模拟积水检查、断电手动操作、恢复供电和参数恢复。
  7. 交付预埋图、接线图、参数、账号、排水清理和检修方法。

常见问题

普通地弹簧门能只换成电动机体吗?

不一定。地盒尺寸、轴心、门夹、门扇质量、线路、排水和安全配置都要重新核对。

蓝牙断开后门还能正常工作吗?

通常调试通道与本地门控是不同层级,但必须按当前控制器实测断开、重启和离线状态。
